十号楼周边提升项目
一、十号楼历史
河南大学十号楼,承载着深厚历史。1954年,为契合学校发展与教学之需,于大礼堂西侧动工兴建。由河南省基建处孟繁星等人设计,采用苏式风格,形如飞机。1957年建成投入使用,作为彼时最大教学楼,见证无数学子求知岁月。2015年,被纳入学校早期建筑保护范围。历经风雨,它至今仍屹立校园,在教学科研中持续发光发热,是河大发展变迁的生动见证者。
二、项目现状
十号楼当前面临诸多问题。交通方面,仅开放南门供师生出入,门前道路狭窄且停车区域不足,人车混行,上下课高峰期人员与车辆大量聚集,存在交通及消防等安全隐患与通行不便。周边非机动车停车位严重不足,乱停乱放、堵塞消防通道现象频发,同时南门附近缺少机动车停车区域,停车不便,周边还有多处环境死角,空间未合理利用。此外,十号楼天井院多年闲置、无人管理,环境破败,造成空间资源浪费。
三、项目介绍

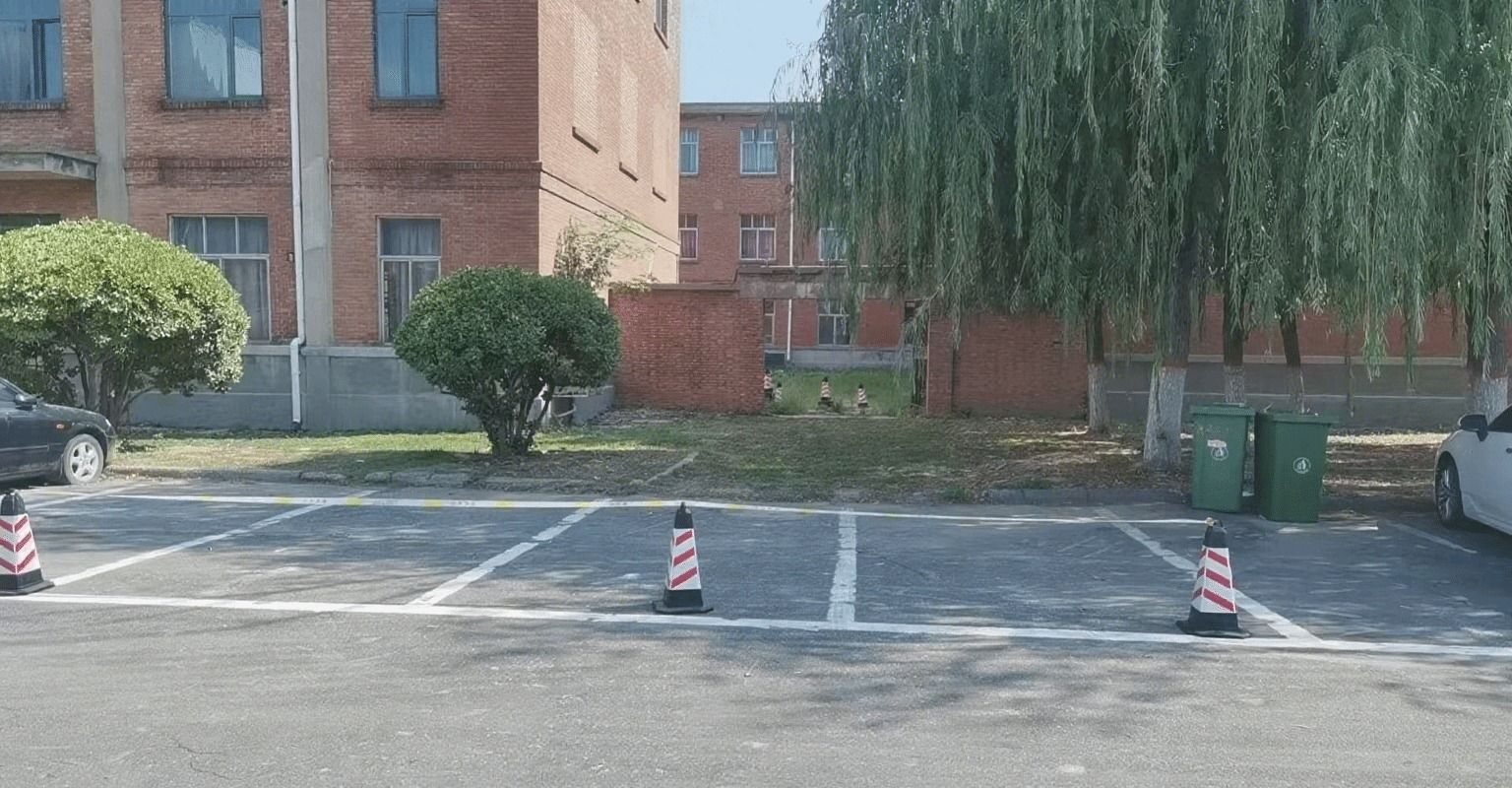

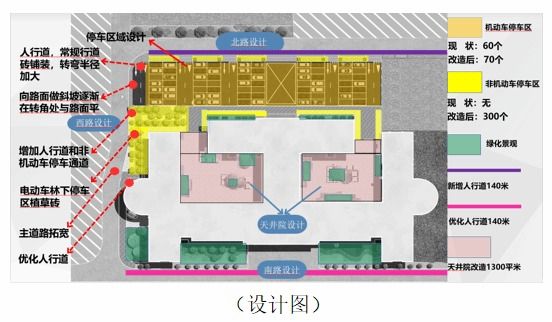

项目计划是打开十号楼北门及周边侧门,分流学生,缓解南门拥堵;优化十号楼北侧停车场,增设机动车位至70个,并构建智能停车系统,周边增设非机动车停车区,缓解停车压力;改造十号楼天井院,使其成为供学生背书、学习的学习区域。

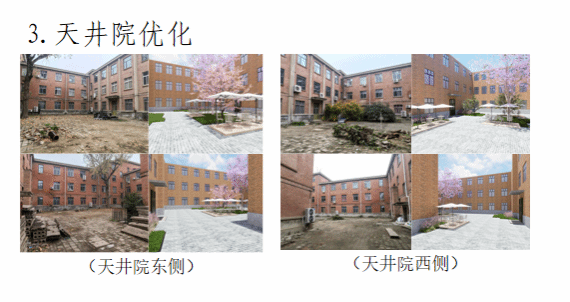

四、效果展示
五、施工进度
明伦校区十号楼周边提升改造工程,于2025年7月31日正式进场施工,预计工期31天。今日主要进行材料与机械设备购置、防撞锥及警戒线布设等相关准备事项。

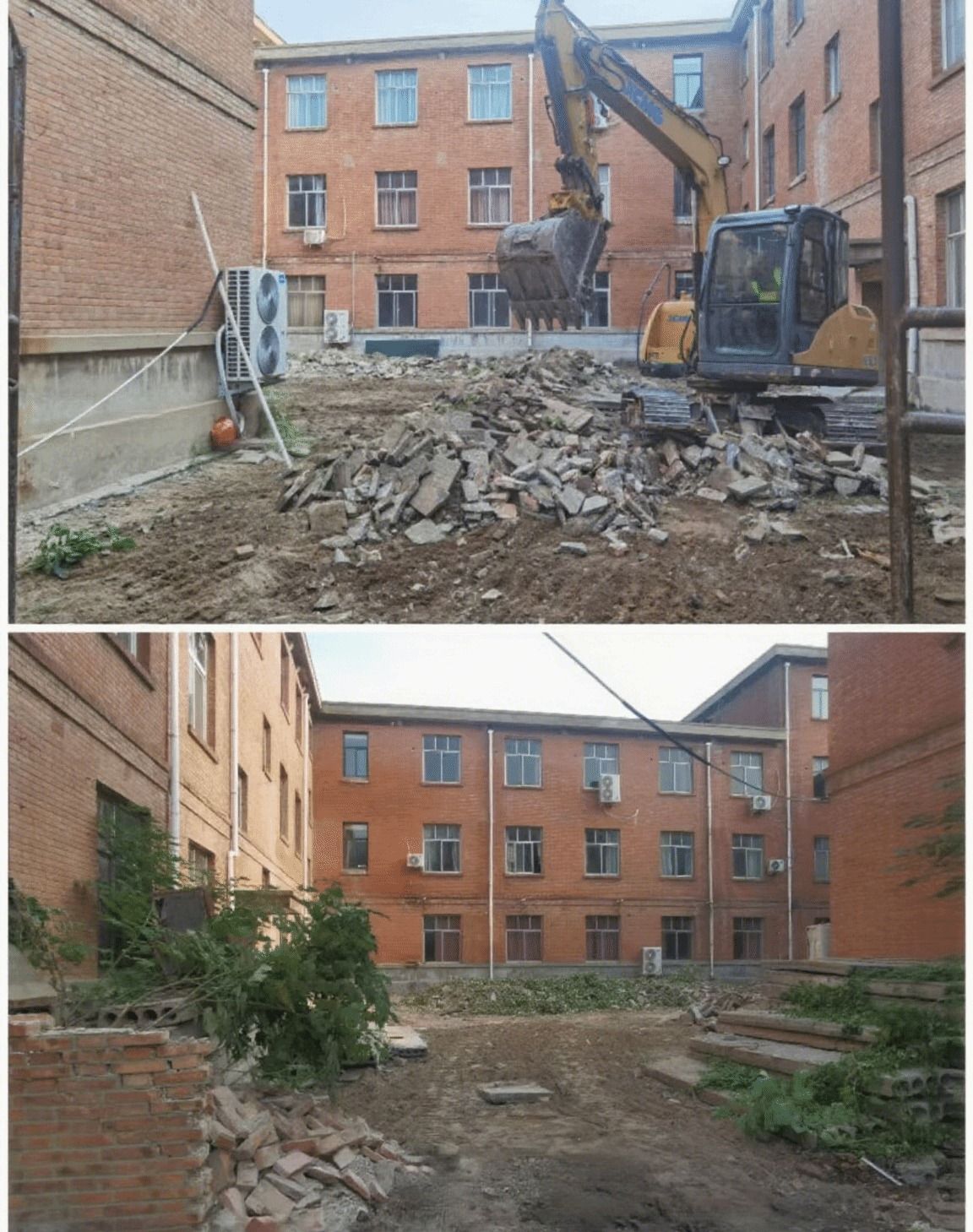

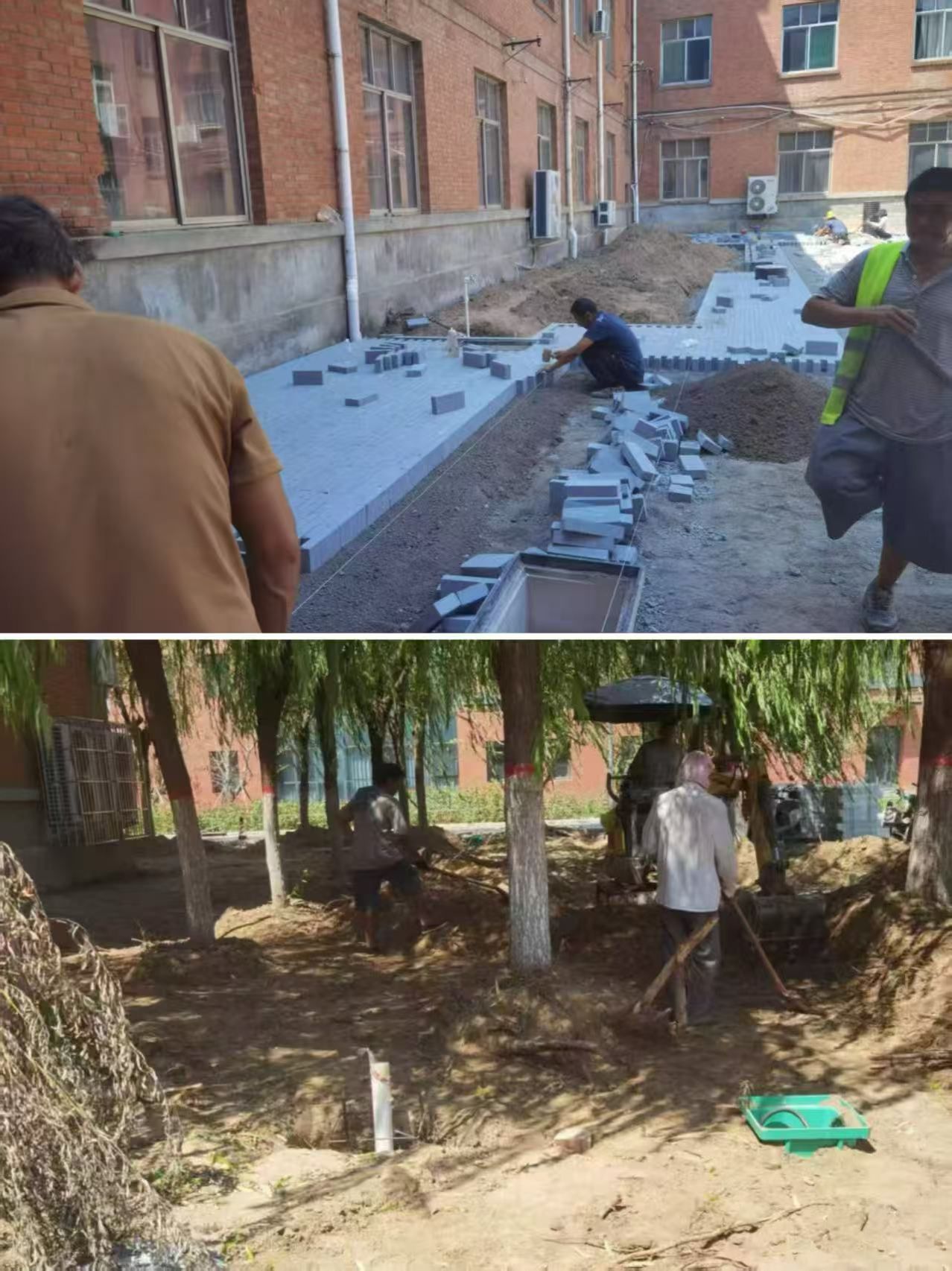

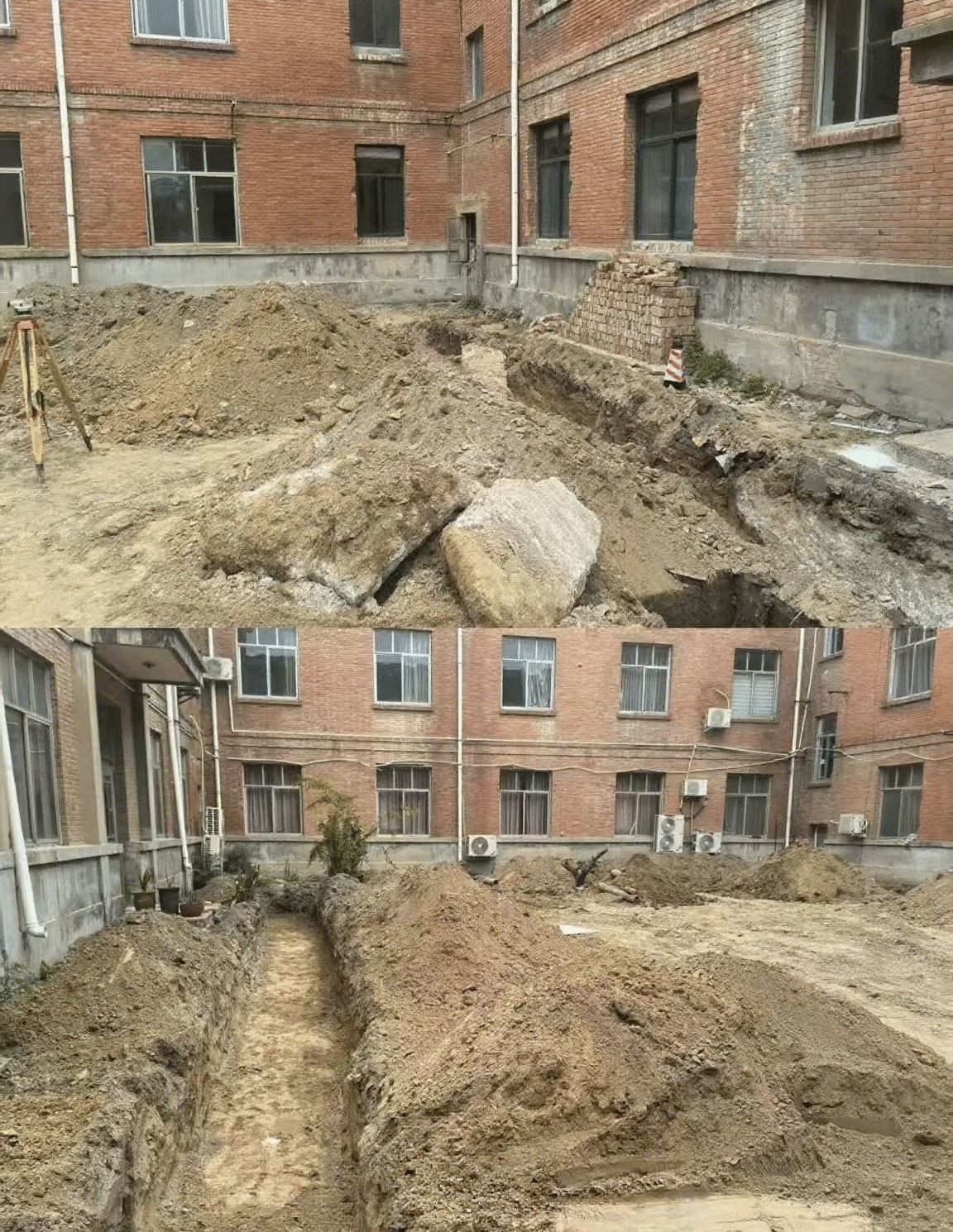

2025年8月1日,明伦校区十号楼周边提升改造工程进行天井院大门围墙及院内地砖拆除、树木清理。

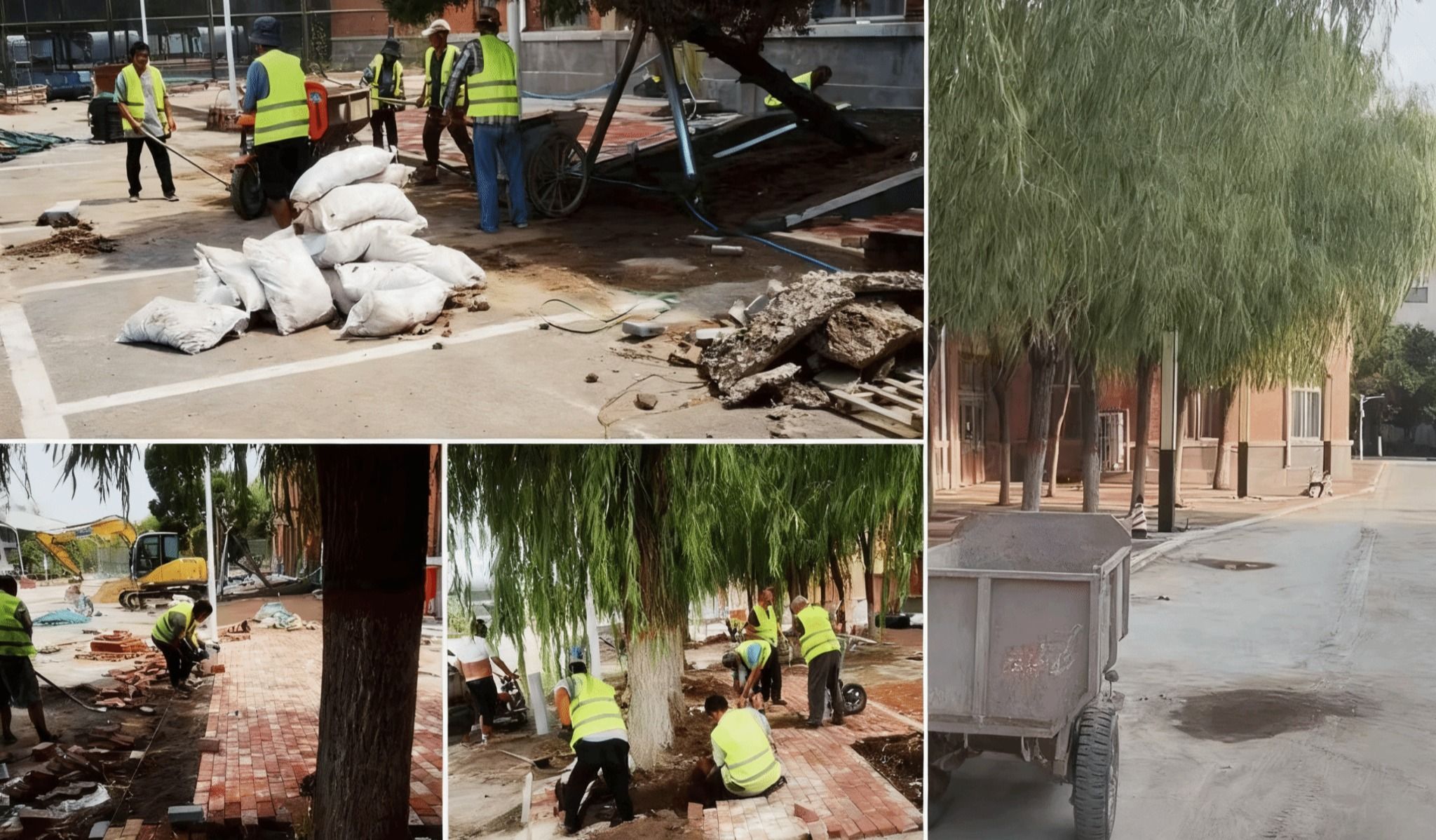

2025年8月2日,明伦校区十号楼周边提升改造工程总体进度已完成约5%,今日主要进行建筑废料清运、场地清理。

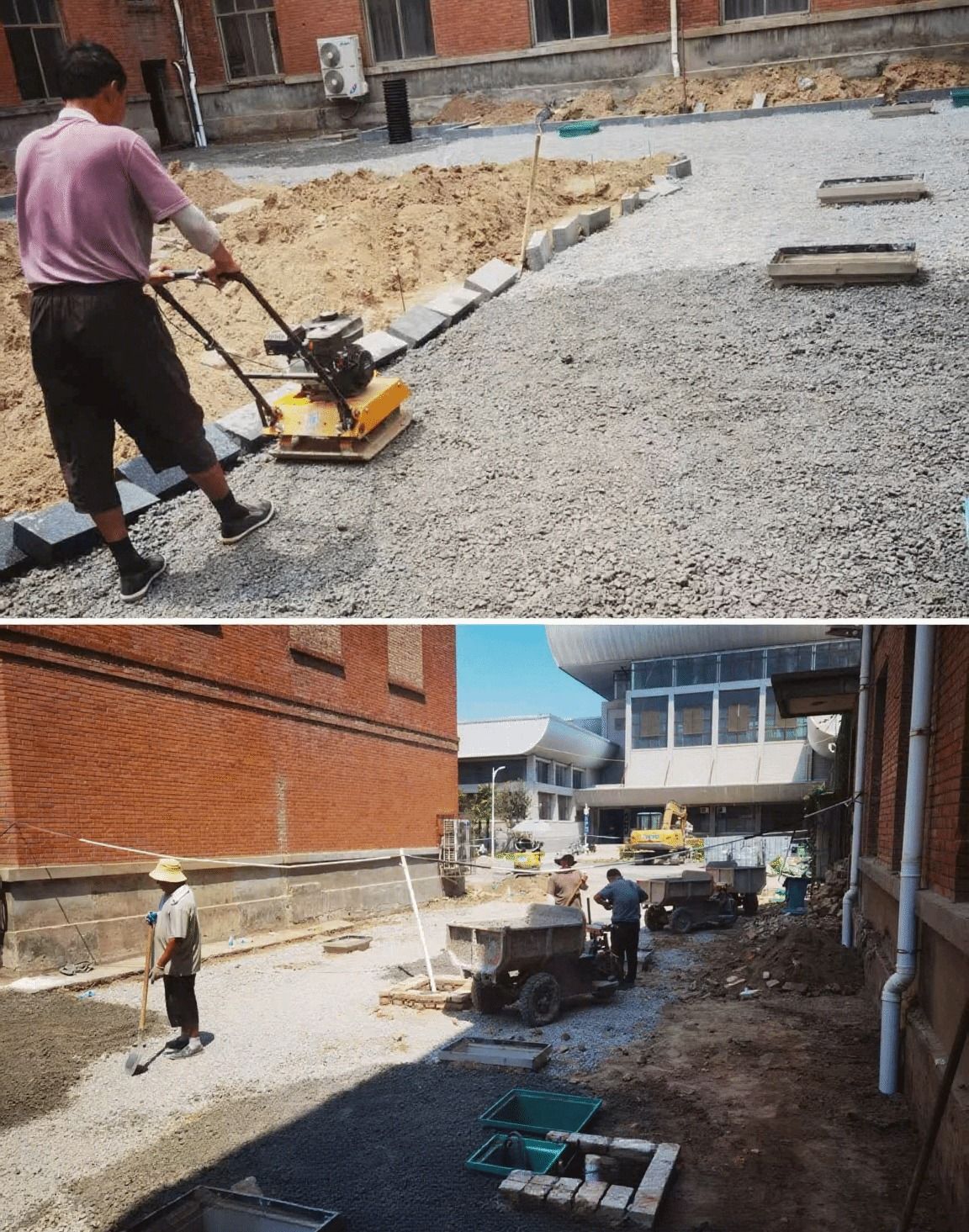

2025年8月5日,明伦校区十号楼周边提升改造工程总体进度已完成约15%,今日主要进行雨水管沟槽开挖及垫层铺设。

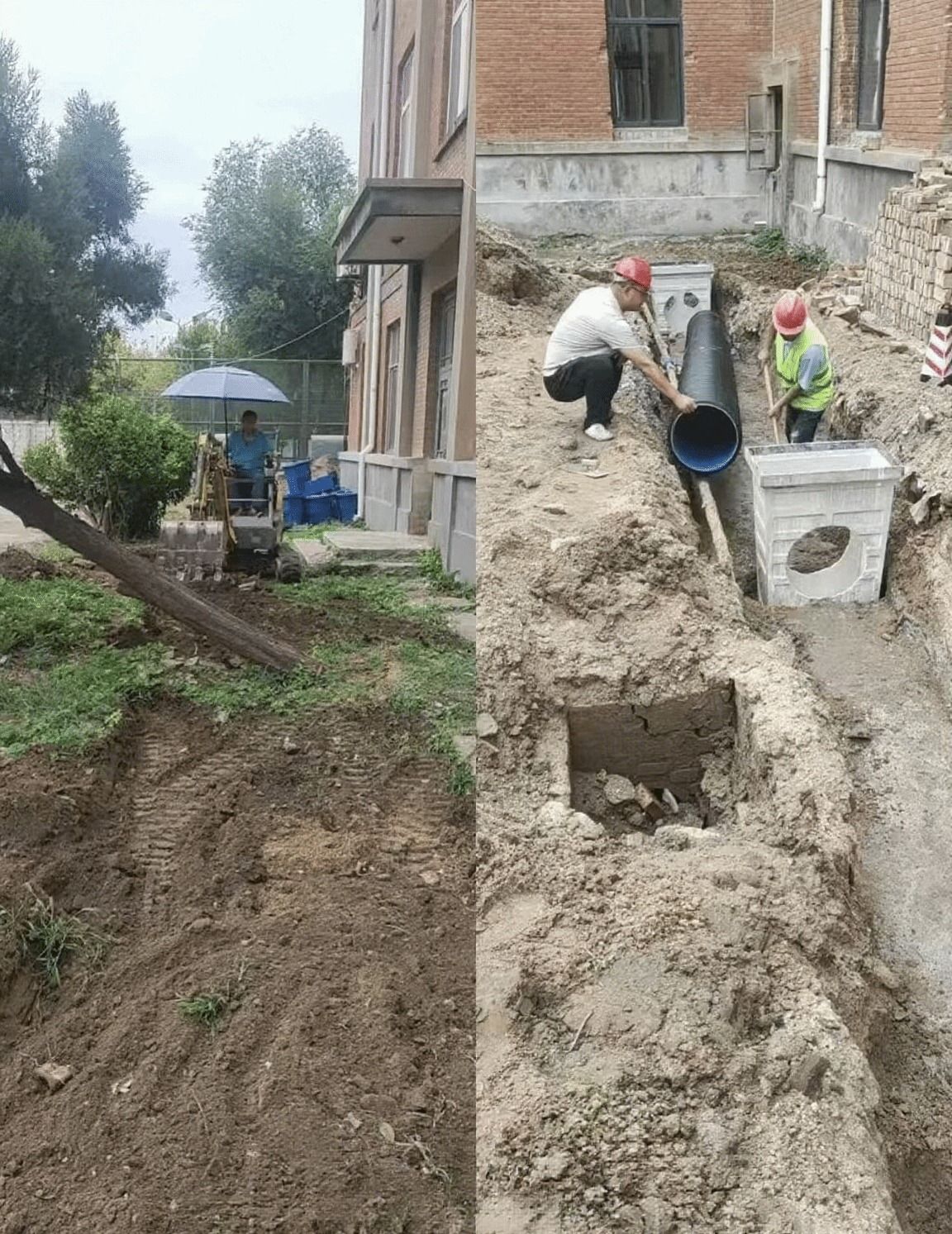

2025年8月9日,明伦校区十号楼周边提升改造工程总体进度已完成约30%,今日主要进行铺设管网、安装雨水井及土方开挖。
2025年8月12日,明伦校区十号楼周边提升改造工程总体进度已完成约40%,今日主要进行挖掘电缆沟、落水管网接入雨水井及土方清理。

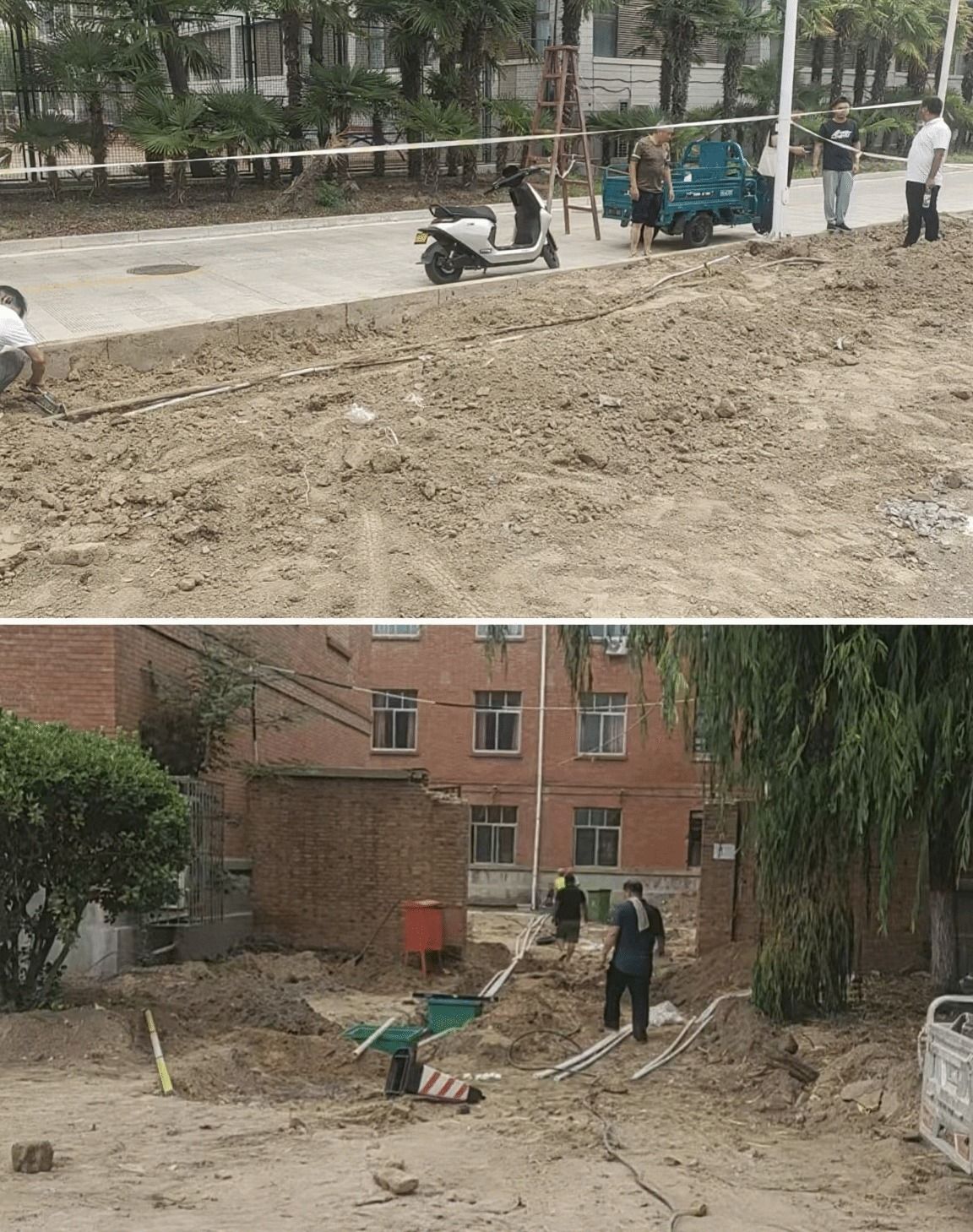

2025年8月15日,明伦校区十号楼周边提升改造工程总体进度已完成约50%,今日主要进行水电线路安装、污水井开挖及土方清运。
2025年8月17日,明伦校区十号楼周边提升改造工程总体进度已完成约55%,今日主要进行天井院内垫层铺设、混凝土浇筑。
2025年8月19日,明伦校区十号楼周边提升改造工程总体进度已完成约60%,今日主要进行天井院内地砖铺设、给水安装及接通。

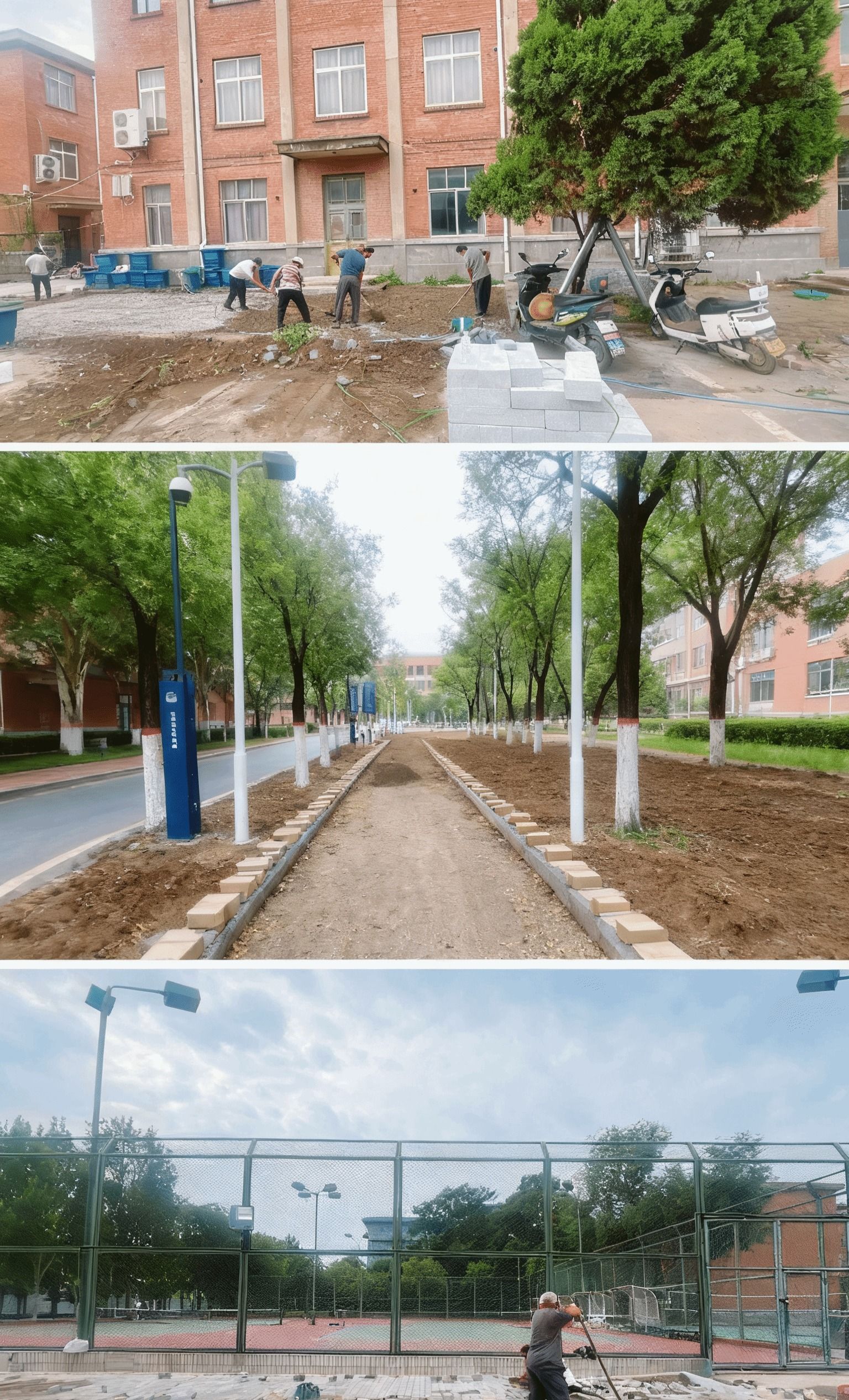

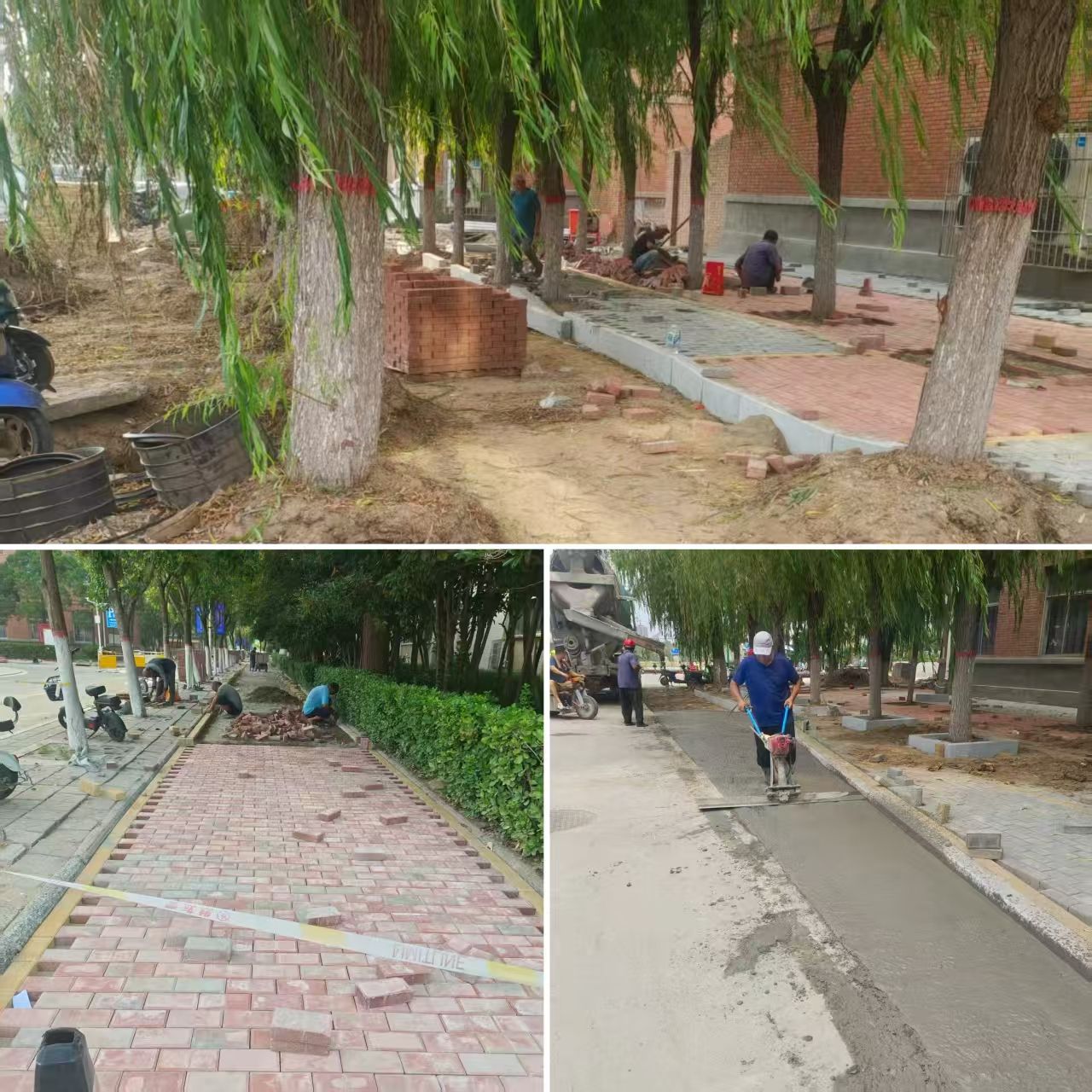

2025年8月20日,明伦校区十号楼周边提升改造工程总体进度已完成约65%,今日主要进行西月路南侧人行步道原有地砖破除。
2025年8月23日,明伦校区十号楼周边提升改造工程总体进度已完成约80%,今日主要进行十号楼西侧道路混凝土浇筑、西北侧及西月路南侧人行步道地砖铺设。

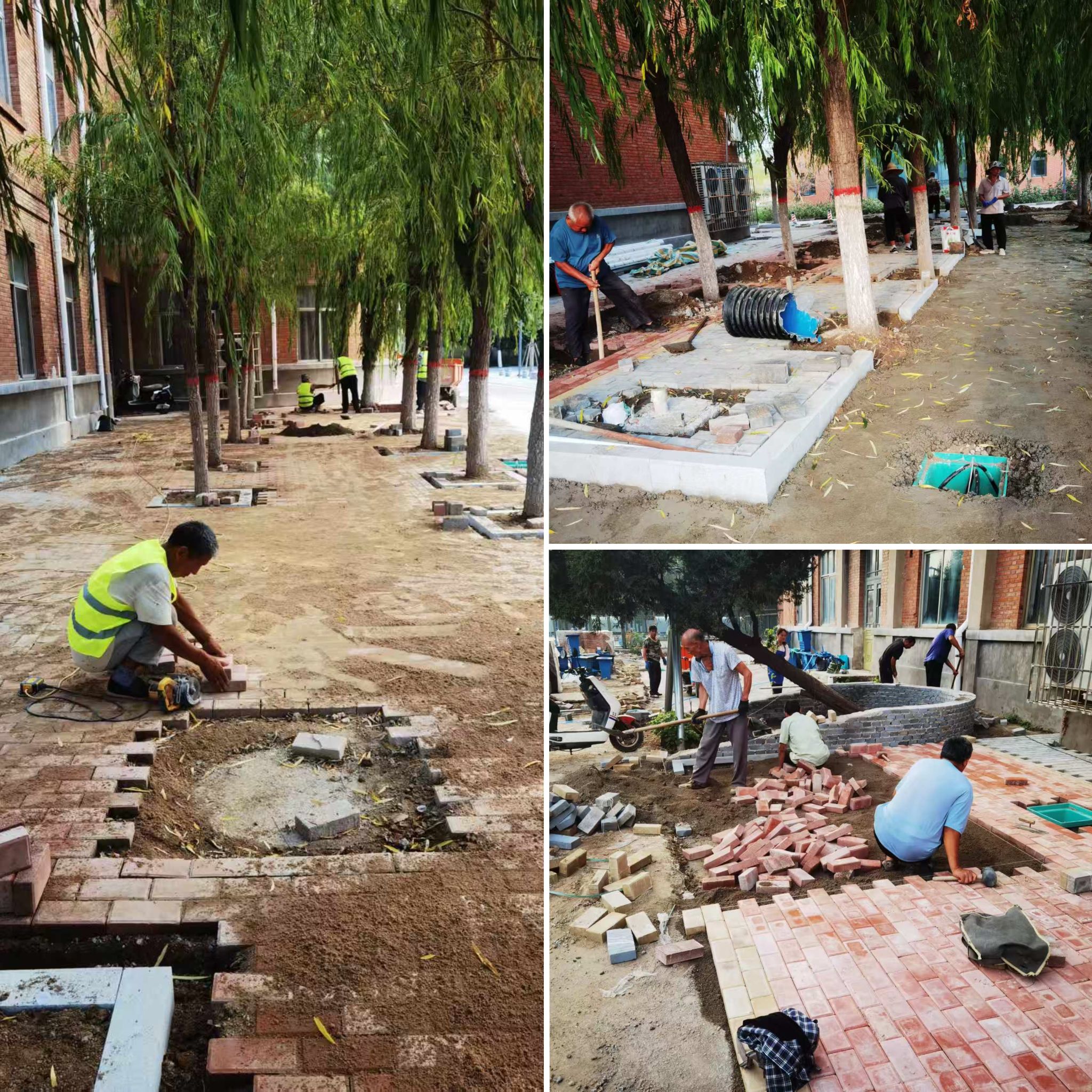

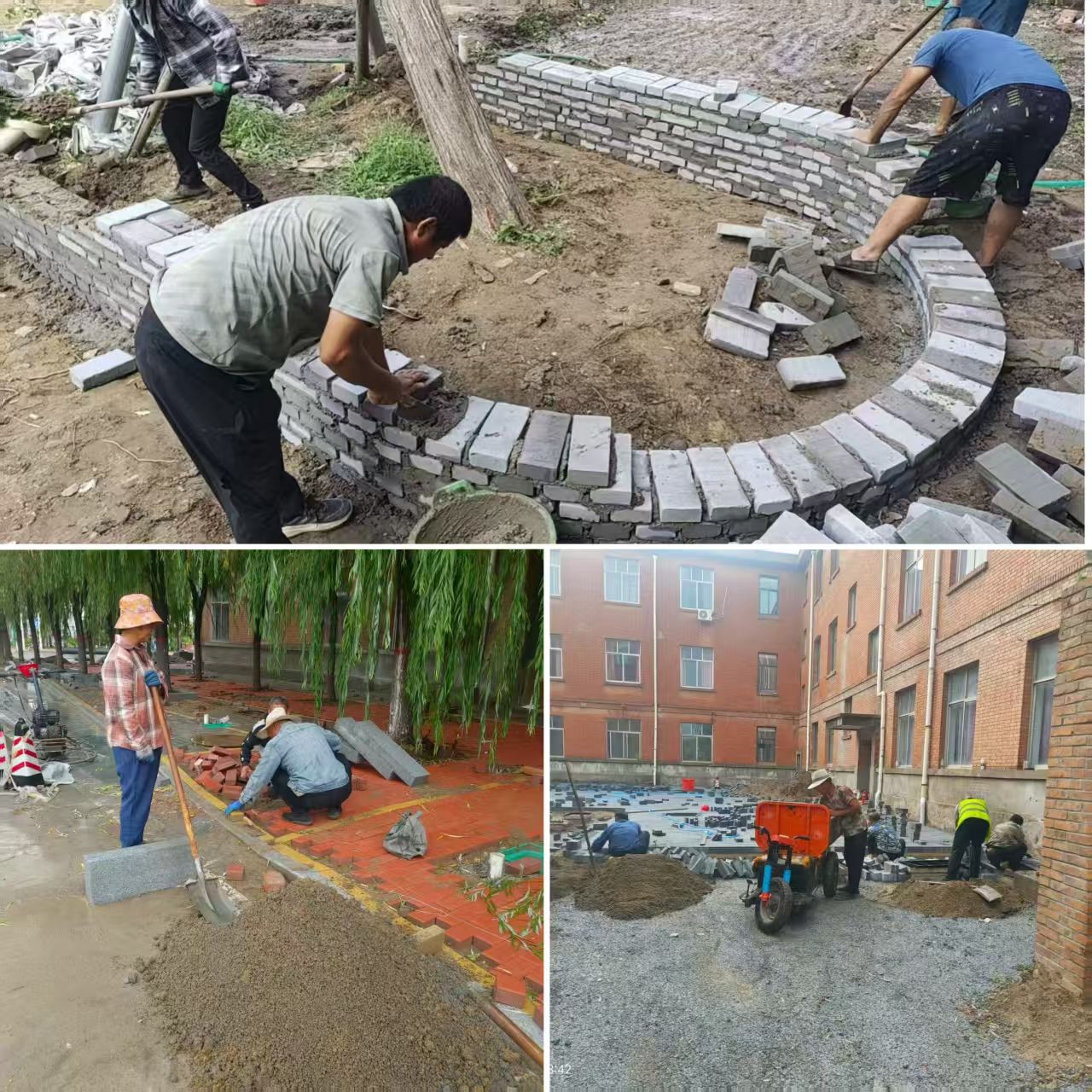

2025年8月24日,明伦校区十号楼周边提升改造工程总体进度已完成约85%,今日主要进行青砖及透水砖铺设、树池砌筑。
2025年8月25日,明伦校区十号楼周边提升改造工程总体进度已完成约90%,今日主要进行十号楼北侧非机动车停车区域土方开挖、西月路南侧及网球场北侧人行步道地砖铺设。
2025年8月26日,明伦校区十号楼周边提升改造工程总体进度已完成约93%,今日主要进行十号楼北侧地砖铺设、西侧人行步道地砖修整及雨水井过滤器安装。

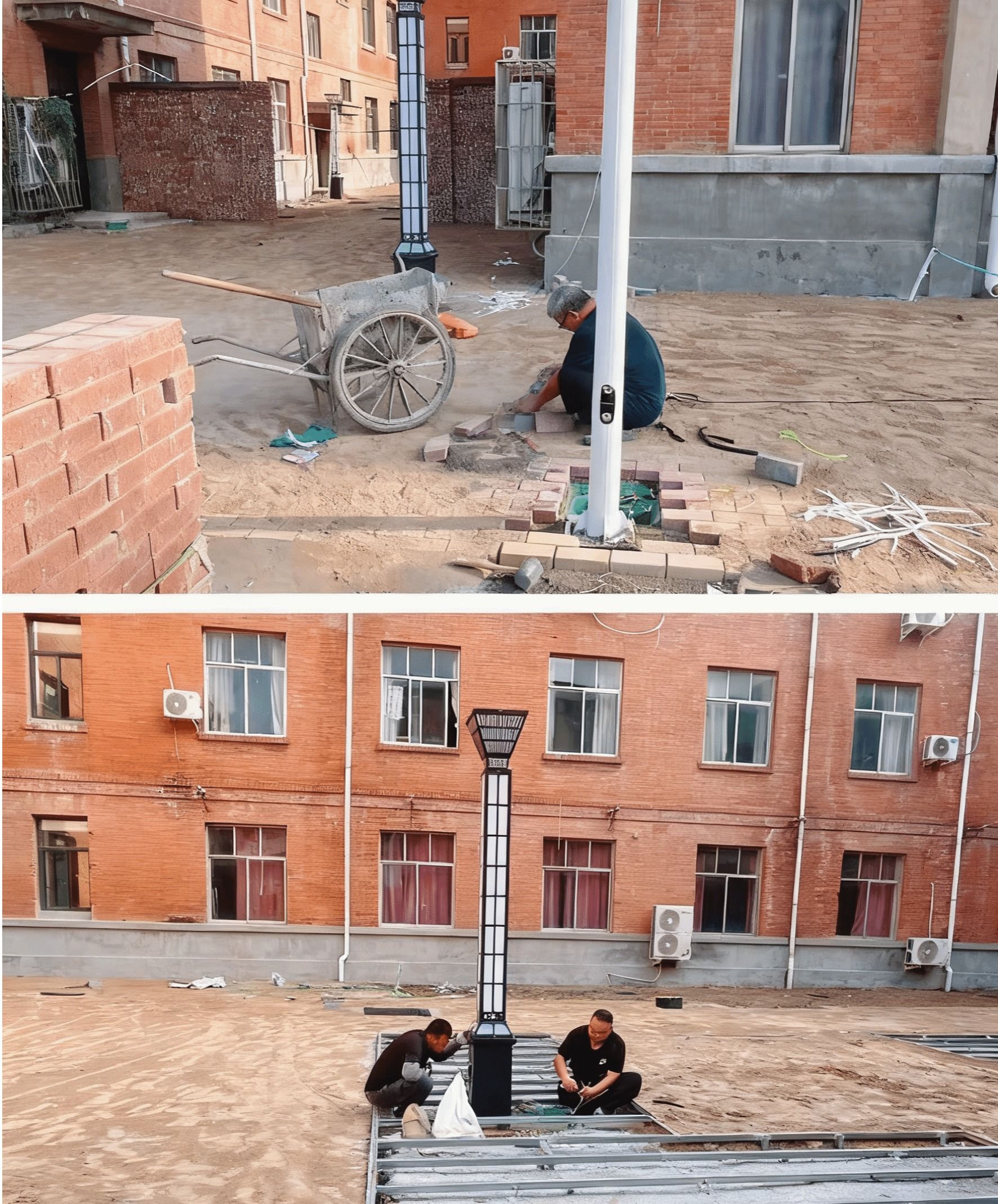

2025年8月27日,明伦校区十号楼周边提升改造工程总体进度已完成约96%,今日主要进行地砖铺设、边角填补、路灯安装及垃圾清运。
2025年8月28日,明伦校区十号楼周边提升改造工程总体进度已完成约98%,今日主要进行地砖边角填补及路灯线路安装。

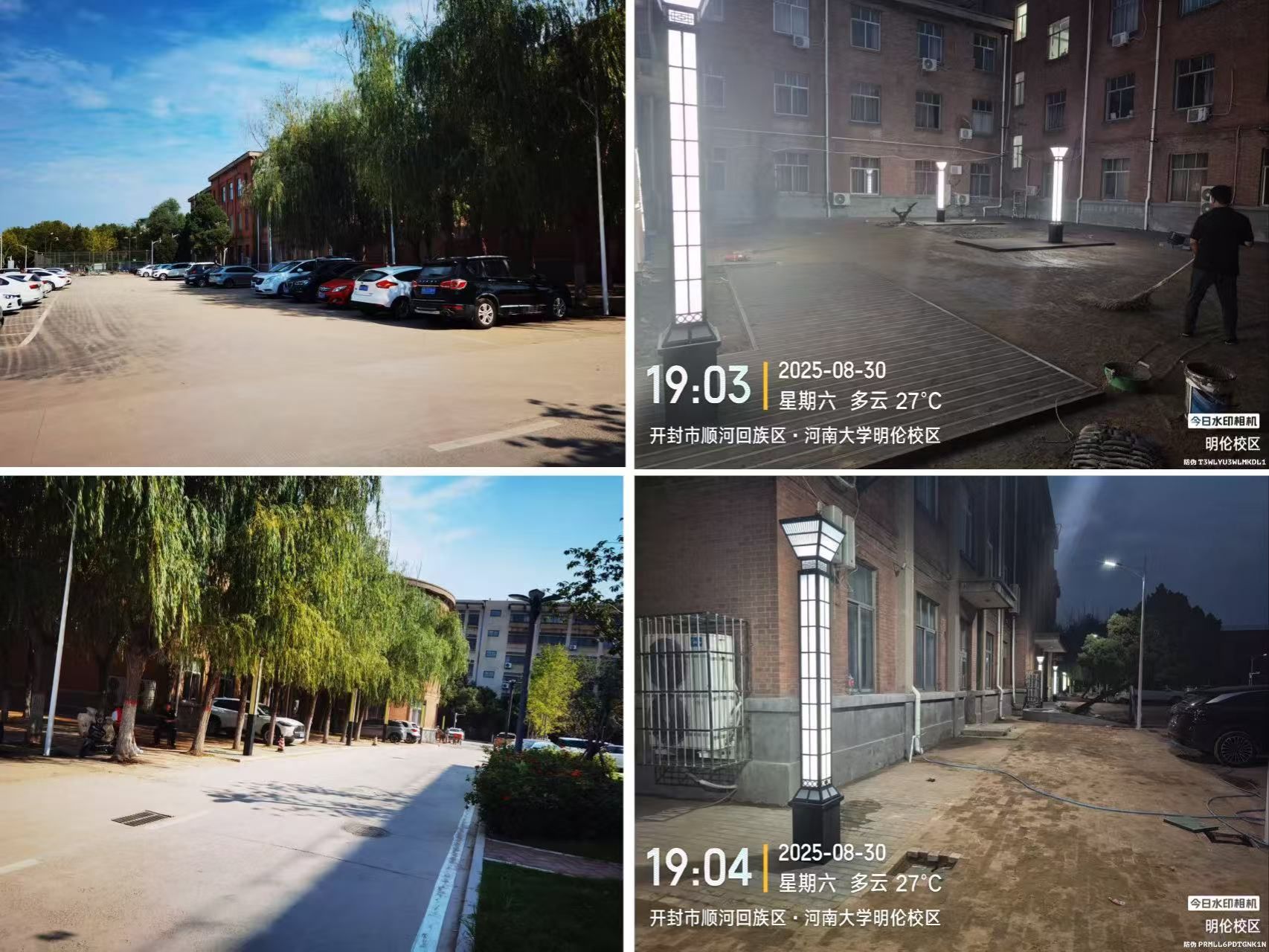

2025年8月30日,明伦校区十号楼周边提升改造工程完成。
